我公司与山东送变电一公司在2024年9月份施工陇东~山东 800 千伏特高压直流输电线路跨越京九铁路 K473+605 处架设电力线工程。
一、工程概况
本工程新建800kV线路跨越京九铁路 1 次。

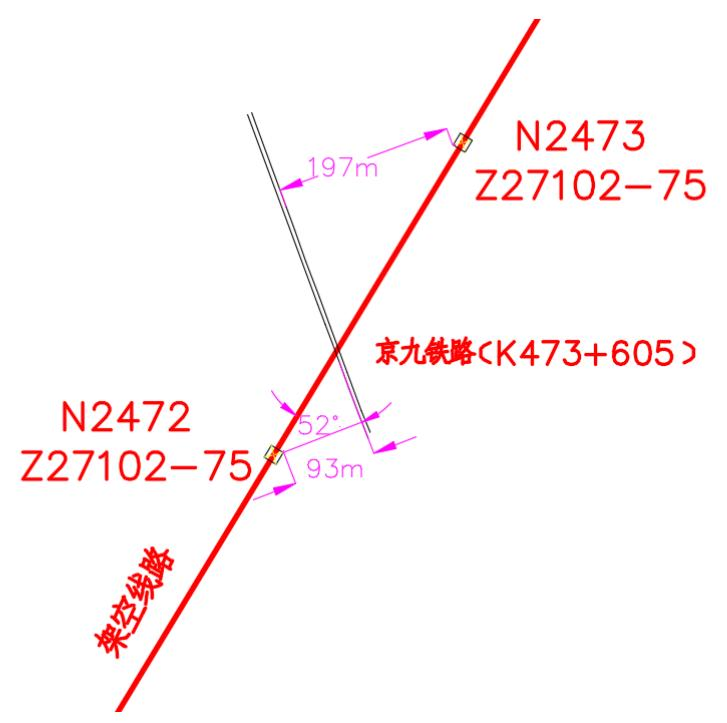

N2471—N2474 段新建800kV线路于京九铁路里程K473+605,采用耐-直-直-耐跨越京九铁路。跨越处位置示意图如下:
1、铁路两侧跨越架搭设前,确定施工占地范围,并用白灰标记出来,搭设跨越架需要与当地政府沟通好,跨越架搭设前用中型履带式液压挖掘机(SY235H-S)来回碾压平整场地,将设置跨越架处的树木、杂草等进行清理,将跨越架搭设处地表松土清理并平整,保证基础平整度偏差不超过 2cm,保证地面无塌陷。场地平整完毕后用挖掘机进行压实,并进行静力触探试验来检测地基土承载力,由当地具有相应检测资质的检测单位进行跨越架基础承载力检测(采用轻型动态触探仪),并出具相应检测报告。夯实后地基土承载力大于25-陇东~山东 800 千伏特高压直流输电线路跨越京九铁路K473+605 处架设电力线工程施工方案160kPa 判断合格,地面平整夯实应超出跨越架架体四周各 3m,平整夯实后,对于平整完毕的场地采用水准仪进行复测,要求地面水平在±5°,严格控制标高,经监理验收,确认合格后方可进行下一步工序。鉴于该处地基属粉砂类土质,为进一步加强基础,在平整夯实地面基础上面采用 C20 混凝土制作跨越架垫层,铁路两侧跨越架垫层尺寸:顺铁路方向长 18.4m,宽 20.2m,厚 200mm。在距跨越架基础1米处,围绕架体四周挖排水沟,排水沟沟底宽 500mm,深 500mm, 边坡坡度1:1.5,并保证排水沟具有一定坡度,根据地势使雨水顺着排水沟流 向附近护坡排水沟中,保证跨越架地基不积水。跨越架四周排水沟外侧四周设 置挡水墙,挡水墙高 1.2m 宽 0.8m,坡比为 1:1,编织袋装土护坡的形式,挡水墙内的雨水通过排水沟由大功率抽水机排出,防止外侧积水流向跨越架排水沟。
2、铁路两侧各搭设 2 组跨越架,跨越架尺寸:14.4m(长)×16.2m(宽)× 25.5m(高),每组跨越架封网由 5 根φ16 迪尼玛
